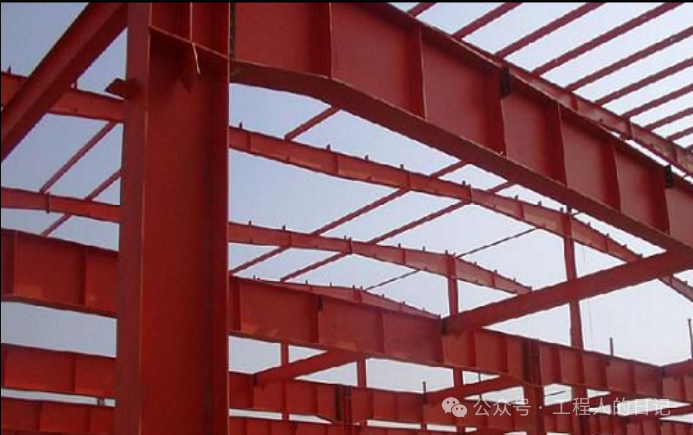

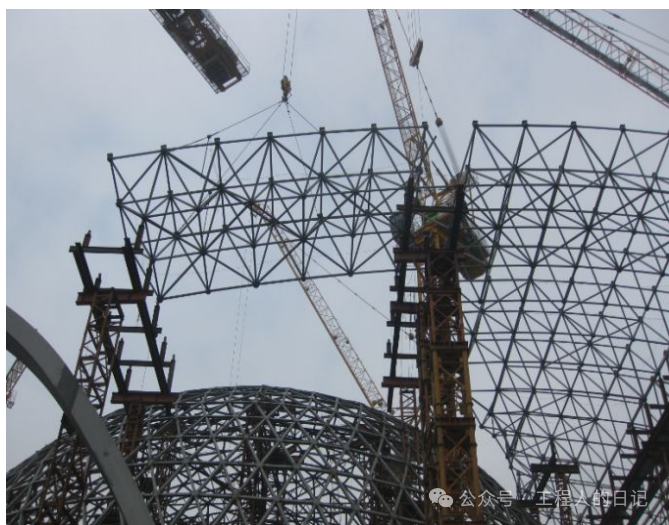

1)大跨度钢结构高空安装工作量大,为减少高空安装工作量,提高工作效率和保证安全,在起重设备能力允许、构件具有足够刚度和可靠稳定性的前提下,尽可能在地面组拼成扩大安装单元;

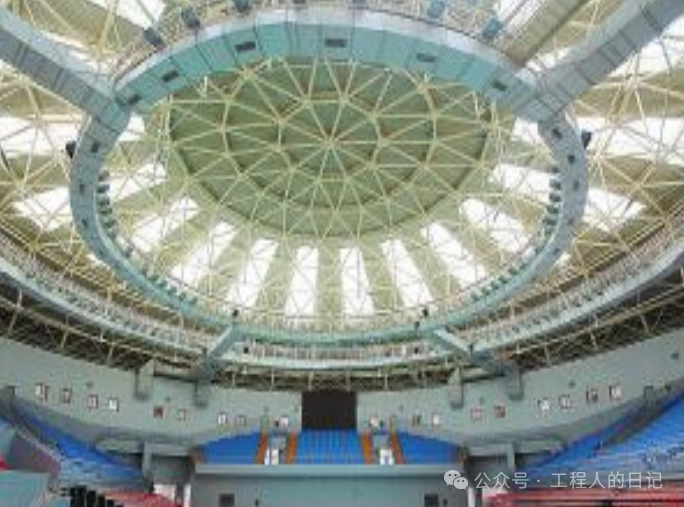

2)大跨度结构多为网架和桁架,焊接过程中的温度控制必须保证,防止由于焊接影响导致结构变形。
1)采用法兰连接的节点,法兰接触面的贴合率不低于 75%,边缘最大间隙不得大于0.8mm;
2)法兰间隙超过 0.8mm 时应用垫片垫实,垫片应镀锌,并作防腐处理;
3)采用结点板连接的节点,相接触的两平面贴合率不低于 75%;

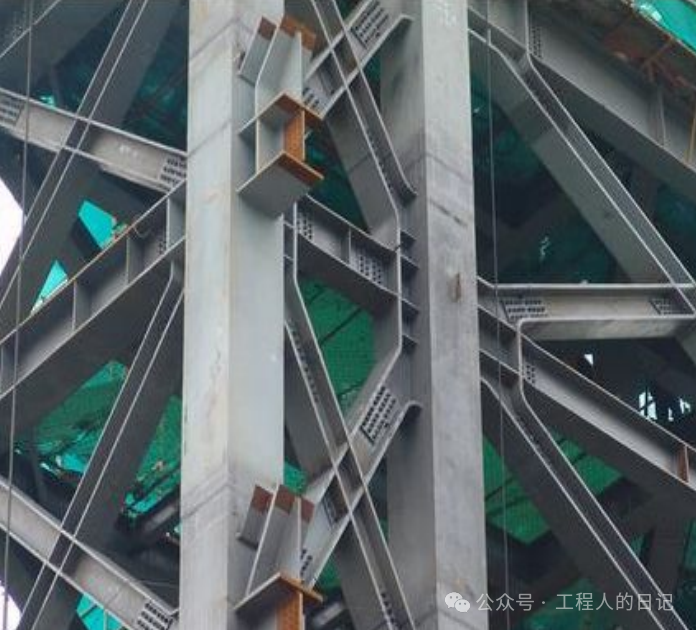

4)塔身中心垂直倾斜不得大于全塔高度的 1/1500;钢塔扭转角不得大于±0.1°。
5) 钢塔柱脚下面的支撑构造,应符合设计要求。
6) 钢塔柱脚底板与基础间的空隙应细石混凝土浇筑密实。
7) 露出基础顶面的螺栓在钢结构安装前,应涂防腐材料,并妥善保护,防止螺栓锈蚀。
8) 纤绳地锚应符合设计要求,钢筋混凝土地锚应查验隐蔽工程验收记录,并查验回填土,夯桩锚必须作抗拔试验,抗拔试验按 1.5 倍的拉力试拉。
1)安装定位轴线的允许偏差为 L/20000,且不应大于 2.0mm;
2)设计要求顶紧的节点,接触面不应少于90%紧贴,且边缘最大间隙不应大于
0.5mm;
3)安装基准标高的允许偏差为小于2mm,安装支座位置的允许偏差为 1.5mm;
4)桁架在安装过程中,必须预留起拱;
5)同轴线桁架必须在焊接完成后,方能进行卸载。

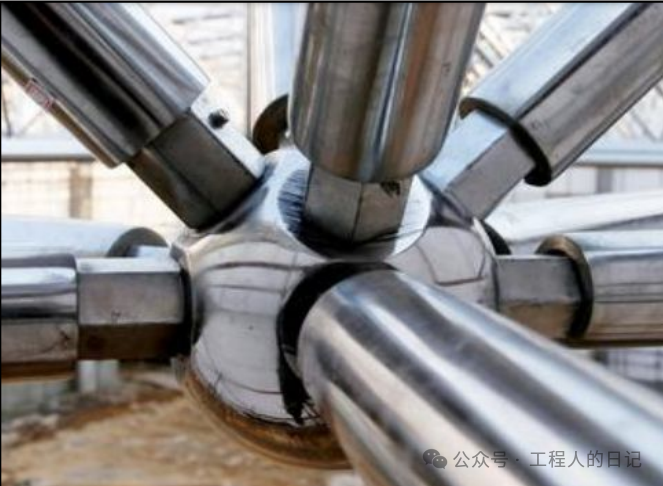

1)焊接球表面应无明显波纹及局部凹凸不平不大于 1.5mm;
2)螺栓球不得有过烧、裂纹及褶皱;
3)钢网架结构支座定位轴线的位置、支座锚栓的规格应符合设计要求。
4)焊接节点的网架结构在总拼前应精确放线,放线的允许偏差分别为边长及对角线的1/10000;
5)钢网架结构安装完成后,其节点及杆件表面应干净,不应有明显的疤痕、泥沙和污垢。螺栓球节点应将所有接缝用油腻子填嵌严密,并应将多余螺孔封口;
6)网架支座锚栓应符合设计规范要求。

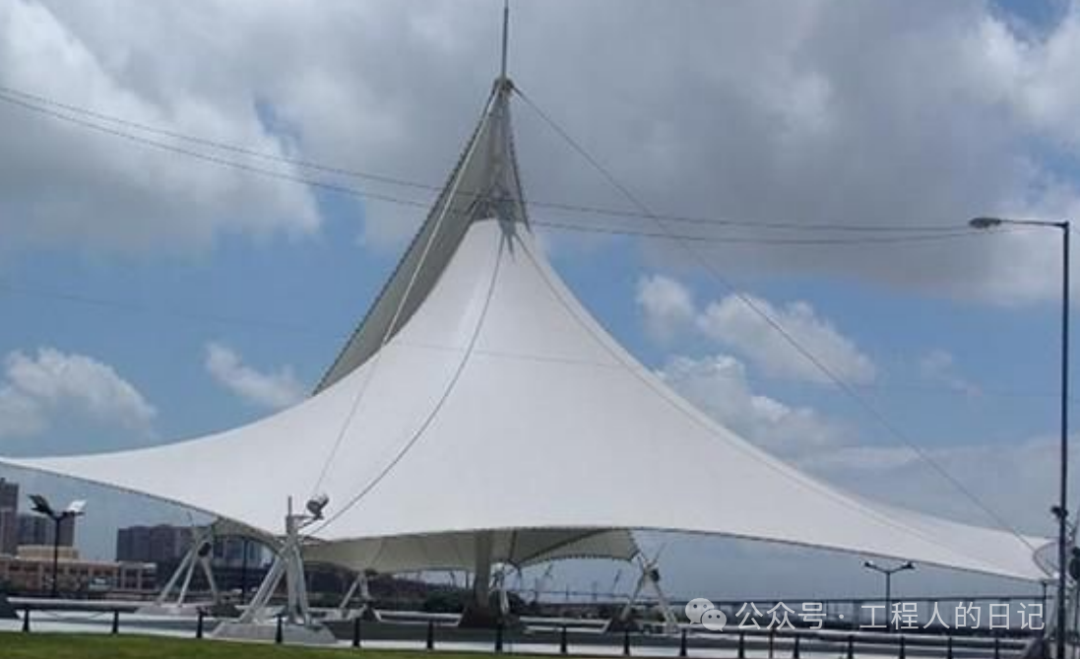

1)膜面不得有渗漏现象,无明显褶皱,不得有积水;
2)膜面表面应无明显污染串色;
3)连接固定节点应紧密牢固、排列整齐;
4)缝线无脱落断线,无超张拉现象,膜面匀称,色泽均匀,排水通畅,封檐严密;
5)安装过程中局部拉毛蹭伤尺寸不应大于20mm。
1)节点设计,包括撑杆、斜索和上部网壳连接节点,环索、斜索和撑杆的连接节点及支座节点等;
2)确定各构件的下料长度,包括确定上部结构的零状态坐标、下部索杆体系各斜索、环索的原长及各竖杆的无应力长度;
3)确定合理的施工顺序和施工方法,确定结构在施工过程满足设计的强度、刚度和稳定性要求。

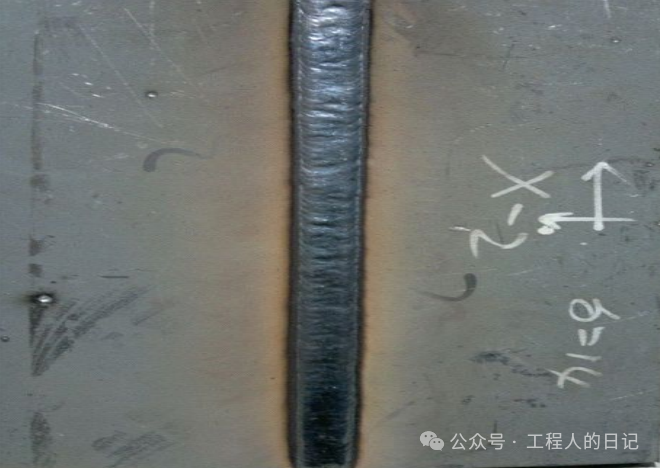

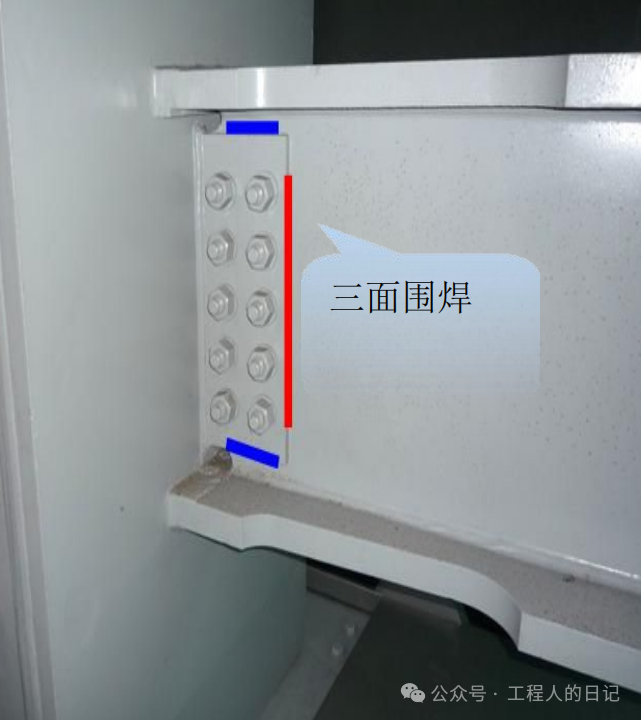

1)钢衬垫应与母材金属贴合良好,并在整个焊缝长度内保持连续,衬垫板厚度≥4mm;
2)引、熄弧板材料与母材相同,引、熄板的长度≥25mm;
3)焊缝均匀整齐,焊缝宽度≤20mm 时,焊缝余高控制在 0~3mm 内;
4) 当母材厚度 12<t≤20,要求角焊缝焊脚尺寸≥6mm,焊缝余高在 0~3mm 内。
5)立焊对接焊缝(一级)要求无表面气孔、咬边、夹渣、未焊满、裂纹等缺陷,焊缝均匀整齐,焊缝宽度≤20mm 时,其焊缝余高≤3mm;
6)焊缝尺寸不要求超过焊接接头中较薄件厚度的情况除外;承受动荷载的角焊缝最小焊脚尺寸为 5mm;
7)焊缝外观不能有表面气孔、表面夹渣、飞溅、裂纹、弧坑缩孔、电弧擦伤等,焊缝必须饱满,不能出现未焊满,错边等缺陷。

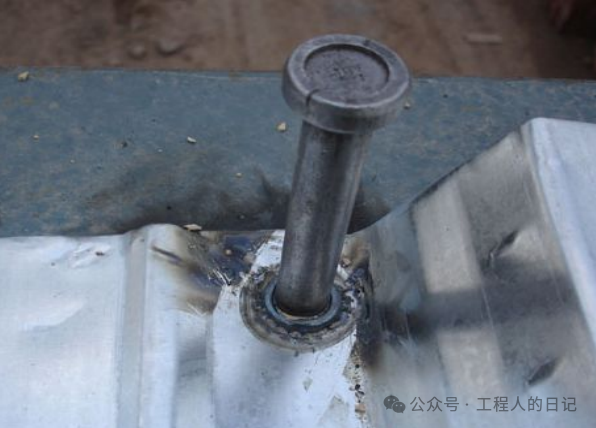

1) 栓钉长度不应小于栓钉直径的 4 倍;
2) 沿钢梁轴线方向布置得栓钉间距不应小于 6d;而垂直轴线布置得栓钉间距不应小于4d;
3) 用于楼承钢板穿透焊的栓钉直径不宜大于 19mm,栓钉焊后高度应大于楼层钢板高30~75mm;
4) 栓钉焊接位置距钢构件边缘距离不得小于 50mm,组合板端部必须设置栓钉锚固件,栓钉应穿透楼承钢板凹肋,并焊牢于钢梁上;
5)对直纵、横向压型钢板沟槽,搭接错位≤5mm;
6)栓钉焊接成型焊肉周围 360°根部高度 h 大于等于 1mm,宽应 b 大于等于 0.5mm;
7)压型钢板安装完成后应平整、顺直,板面不得有施工残留物与污物;
8)楼承板侧向在钢梁上的搭接长度应大于 50mm,栓钉间距不宜大于 400mm。

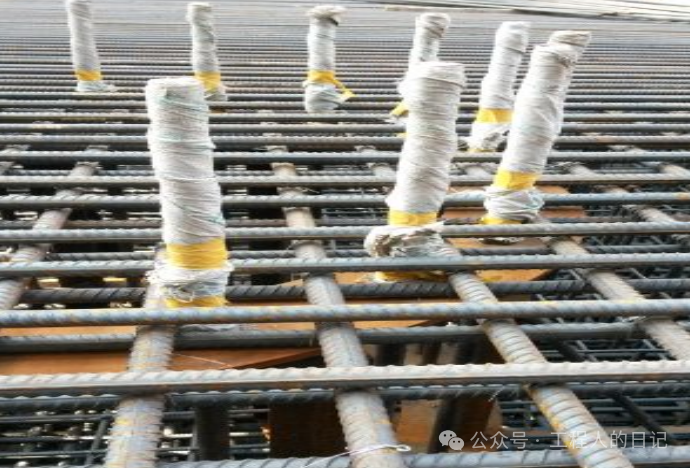

1)地脚螺栓螺帽与固定支架面应无间隙, 地脚螺栓螺纹采用胶带或塑料盖保护;
2)预埋钢筋头间距应根据设备基础预埋螺栓的间距而定,一般不大于 600mm,露出垫层长度 100mm 左右;
3)地脚螺栓的安装尺寸偏差螺栓露出长度≥30.0mm, 螺纹长度 ≥30.0mm ;
4)地脚螺栓位移不超过 2.0mm ,螺纹不应损伤,定位施工完毕后且在浇筑混凝土前应在螺纹部位涂抹黄油并用软布包裹,并用套管保护;
5)地脚螺栓应利用支架定位,在混凝土施工过程中,不能出现移位等现象。
1)先用合适的清洁剂清除表面的油脂等污染物;
2)采用喷砂或者抛丸方式清洁表面,表面粗糙度在 30-60 微米;清洁后的表面必须在4 小时内施工底漆;
3)油漆施工完成后,表面必须光滑,无色差。

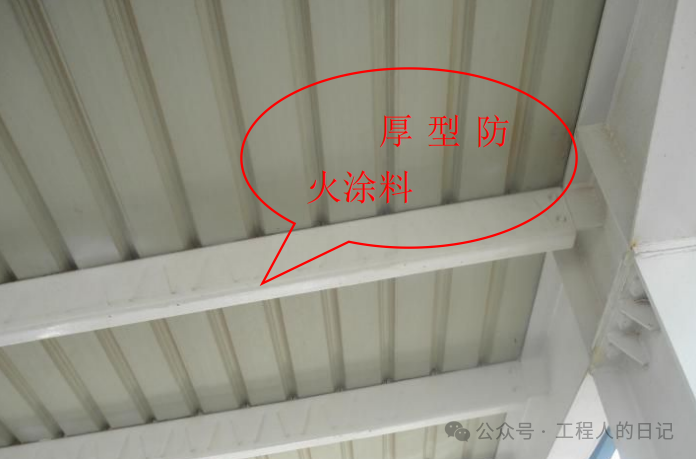

1)防火涂料必须符合相关规范的技术要求,进场前经消防部门认可;
2)防火涂料涂装基层不应有油污、灰层和泥沙等污垢,不应有误涂、漏涂,涂层无粉化松散和浮浆等外观缺陷;
3)厚型防火涂料 80%及以上面积涂层厚度应符合有关耐火极限设计要求,且最薄处厚度不应低于设计要求的 85%;
4)涂料施工完成后应表面光滑。
